В Тюмени успешно устранены более 200 повреждений теплосетей в ходе подготовки к зиме
Специалисты УСТЭК подвели промежуточные итоги подготовки к осенне-зимнему периоду. За время проведения шести этапов гидравлических испытаний было выявлено и оперативно устранено 216 повреждений на тепловых сетях.
С начала подготовки к отопительному сезону специалисты проверили 650,9 километров тепловых сетей из общей протяженности 687,06 километров. Сейчас город вступил в финальный, седьмой этап испытаний, который продлится с 18 по 29 августа.
В рамках завершающего этапа будут проведены испытания 36,19 километров тепловых сетей. Под испытания на прочность и плотность попадают участки магистральных тепловых сетей на улице Харьковская (от Пермякова до Максима Горького) и самой улице Максима Горького и распределительные сети, подключенные к ним. После завершения седьмого этапа все ремонтные работы на тепловых сетях будут закончены, и город будет готов к предстоящему отопительному сезону.

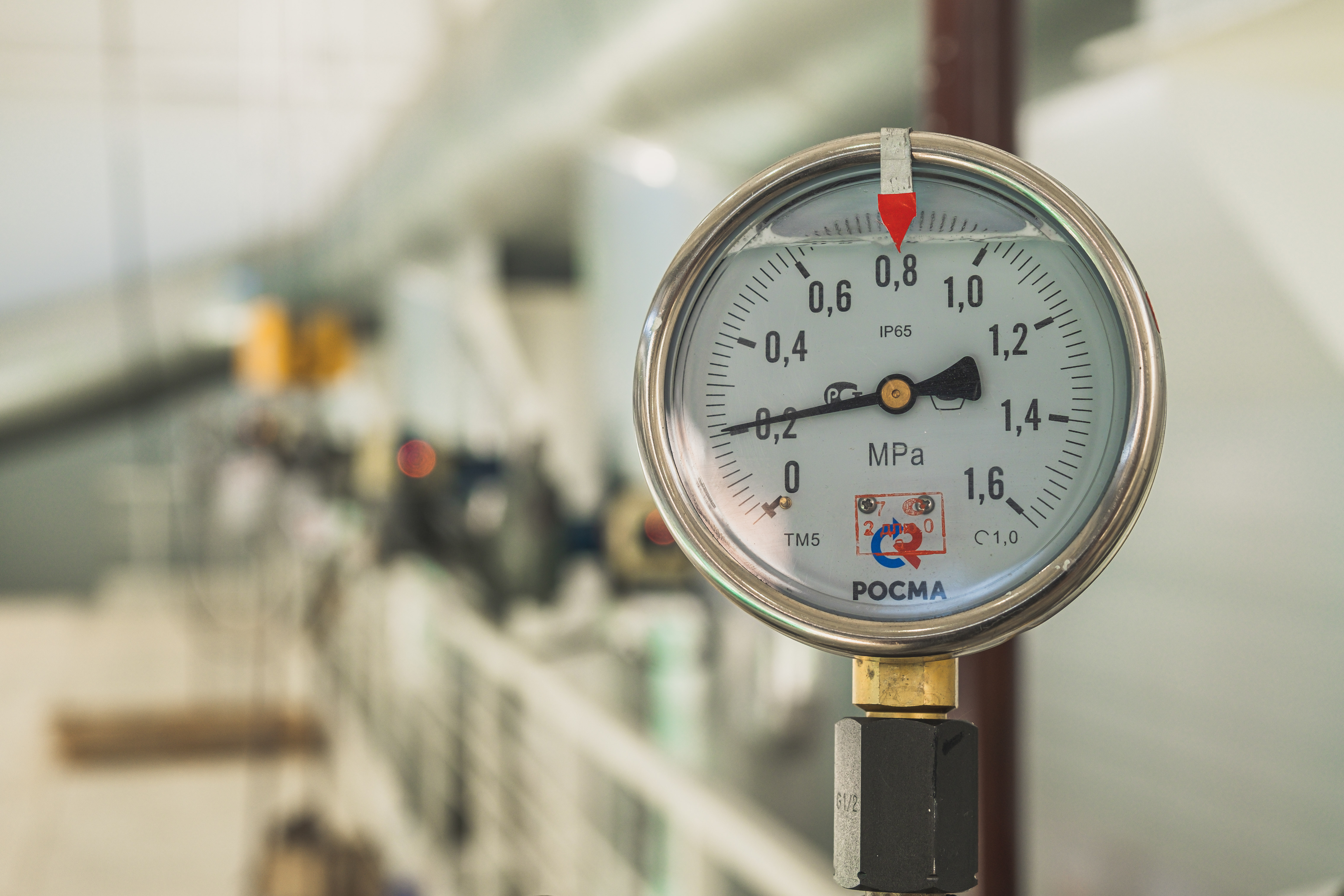

«Важно отметить, что в течение первых шести этапов мы провели испытания на прочность 650 километров тепловых сетей. Сейчас начинается последний седьмой этап гидравлических испытаний. Тепловые сети испытываются на прочность и плотность повышенным давлением – оно поднимается на 25% выше рабочего давления в зимний период. Это делается для выявления и устранения всех слабых мест на тепловых сетях» – поделился заместитель главного инженера Александр Скурихин.
Специалисты отмечают положительную динамику – общее количество аварийных повреждений постепенно снижается благодаря увеличению объемов проводимых капитальных ремонтов и реконструкции.
Полный список адресов и информация о сроках отключения горячего водоснабжения размещены на сайте УСТЭК ao-ustek.ru. При обнаружении растекания воды или других признаков повреждения теплосетей можно сообщить по телефону контакт-центра: +7 (3452) 38-62-00 (круглосуточно).
